Hàn Quốc: Thiếu Điện Nước Đe Dọa Siêu Dự Án AI

Siêu dự án AI & bán dẫn 880 tỷ USD của Hàn Quốc đang đối mặt nguy cơ lớn do thiếu hụt nghiêm trọng điện nước. Hạ tầng chậm trễ đe dọa tham vọng dẫn đầu.

Tầm Quan Trọng Chiến Lược của Siêu Dự Án AI và Bán Dẫn Hàn Quốc

Kế hoạch đầy tham vọng của Hàn Quốc nhằm củng cố vị thế dẫn đầu trong kỷ nguyên trí tuệ nhân tạo (AI) và bán dẫn đang đối mặt với những thách thức đáng kể về cơ sở hạ tầng. Siêu dự án trị giá ít nhất 1.350 nghìn tỷ won (tương đương 880 tỷ USD), một con số khổng lồ chiếm khoảng 5% GDP năm 2024 của Hàn Quốc, không chỉ là một khoản đầu tư tài chính mà còn là tuyên bố mạnh mẽ về định hướng chiến lược quốc gia. Mục tiêu cốt lõi là duy trì và mở rộng ưu thế cạnh tranh trong hai lĩnh vực công nghệ trọng yếu này, đặc biệt khi cuộc đua AI toàn cầu đang nóng lên từng ngày. Thành công của dự án này sẽ là yếu tố then chốt quyết định tương lai kinh tế và công nghệ của xứ sở kim chi.

Mục Tiêu và Quy Mô Đầu Tư Khổng Lồ

Khoản ngân sách 880 tỷ USD này được phân bổ để xây dựng một loạt các nhà máy sản xuất chip nhớ tiên tiến và các trung tâm dữ liệu AI thế hệ mới, những hạt nhân công nghệ để thúc đẩy đổi mới. Đây không chỉ là việc mở rộng quy mô sản xuất mà còn là bước đi chiến lược nhằm chuyển mình sang các công nghệ bán dẫn tiên tiến hơn, có khả năng xử lý các tác vụ AI phức tạp, đòi hỏi hiệu suất cao và độ trễ thấp. Quy mô đầu tư cho thấy tầm nhìn dài hạn và quyết tâm của chính phủ Hàn Quốc trong việc biến quốc gia này thành trung tâm AI và bán dẫn hàng đầu thế giới, bất chấp những rào cản kỹ thuật và logistics.

Vai Trò Của Các Tập Đoàn Lớn

Sự tham gia của các “ông lớn” công nghệ như Samsung và SK Hynix, mỗi bên cam kết xây dựng hai nhà máy sản xuất chip bán dẫn mới tại tỉnh Gwangju và Jeolla với tổng số vốn lên tới 800 nghìn tỷ won, là minh chứng cho sự hợp tác công tư mạnh mẽ. Những nhà máy này sẽ là xương sống cho năng lực sản xuất chip nhớ toàn cầu, cung cấp các linh kiện thiết yếu cho kỷ nguyên AI. Song song đó, khoản đầu tư 550 nghìn tỷ won từ các doanh nghiệp trong nước, dẫn đầu bởi Naver Corp, sẽ tập trung vào phát triển hệ thống trung tâm dữ liệu AI với tổng công suất dự kiến đạt 8,4 gigawatt vào năm 2029. Sự phối hợp này tạo nên một hệ sinh thái toàn diện, từ sản xuất phần cứng đến cung cấp dịch vụ dữ liệu và AI.

Thách Thức Nghiêm Trọng Từ Cơ Sở Hạ Tầng Điện

Mặc dù kế hoạch đầu tư là vô cùng ấn tượng, nhưng khả năng hiện thực hóa các mục tiêu này đang bị đe dọa nghiêm trọng bởi sự thiếu hụt và chậm trễ trong phát triển cơ sở hạ tầng thiết yếu, đặc biệt là điện năng. Các dự án xây dựng nhà máy chip và trung tâm dữ liệu AI đòi hỏi một lượng điện năng khổng lồ, điều mà hệ thống cung cấp hiện tại của Hàn Quốc chưa sẵn sàng đáp ứng. Đây là nút thắt cổ chai lớn nhất, có thể làm đình trệ toàn bộ tiến độ của siêu dự án.

Nhu Cầu Điện Năng Khổng Lồ và Thiếu Hụt Nguồn Cung Cục Bộ

Điển hình là Khu phức hợp công nghiệp bán dẫn quốc gia Yongin, nơi các cụm nhà máy lớn của Samsung và SK Hynix dự kiến đi vào hoạt động. Khi hoạt động hết công suất, khu phức hợp này ước tính cần tới 15-16 GW điện, một con số đáng kinh ngạc, gần bằng 25% tổng nhu cầu điện của toàn bộ khu vực đô thị Seoul. Tuy nhiên, nguồn cung điện địa phương hiện chỉ đáp ứng được khoảng 1,9 GW. Điều đáng báo động là tính đến tháng 1, khoảng 6 trong số 15 GW mà khu phức hợp cần vẫn chưa có kế hoạch cung cấp hoàn chỉnh. Cụ thể, Samsung cần 9 GW (đã đảm bảo 6 GW) và SK Hynix cần 6 GW (đã đảm bảo 3 GW). Khoảng cách lớn giữa cung và cầu là một thách thức tức thì và vô cùng cấp bách.

Phân Bố Nguồn Điện và Vấn Đề Truyền Tải

Vấn đề không chỉ nằm ở tổng công suất mà còn ở sự phân bố địa lý. Hàn Quốc sản xuất điện chủ yếu tại các khu vực bờ biển, với các nhà máy điện hạt nhân và khí tự nhiên hóa lỏng (LNG) ở bờ đông và năng lượng tái tạo ở vùng Honam phía tây nam. Trong khi đó, các cụm nhà máy bán dẫn và trung tâm dữ liệu AI lại được đặt sâu trong đất liền, gần Seoul, tạo ra một khoảng cách lớn về địa lý giữa nơi sản xuất và nơi tiêu thụ điện. Sự mất cân đối này đòi hỏi một hệ thống truyền tải điện phức tạp và tốn kém, vốn đang đối mặt với nhiều trở ngại.

Dự Án Truyền Tải Điện Của KEPCO và Rủi Ro Chậm Trễ

Tập đoàn Điện lực Hàn Quốc (KEPCO) đang nỗ lực giải quyết vấn đề này với dự án trị giá 27 tỷ USD, nhằm xây dựng mạng lưới truyền tải điện áp cao 345 kV dài khoảng 1.153 km. Mục tiêu là chuyển điện từ bờ đông và Honam đến Yongin, với thời hạn hoàn thành dự kiến vào năm 2036. Tuy nhiên, lịch sử các dự án truyền tải của KEPCO cho thấy khả năng chậm trễ rất cao. Ví dụ, tuyến Bukdangjin – Sintangjeong đã gây tổn thất 1,17 nghìn tỷ won (810 triệu USD) và mất tới 22 năm để hoàn thành, trong đó việc chọn địa điểm kéo dài hơn một thập kỷ. Đường dây một chiều điện áp cao Donghaean – Dongseoul trải dài 280 km với 436 cột tháp truyền tải cũng liên tục bị phản đối. Những tiền lệ này cho thấy việc đạt được mục tiêu năm 2036 cho dự án hiện tại là vô cùng khó khăn, đặc biệt khi các dự án cơ sở hạ tầng quy mô lớn thường xuyên gặp phải sự phản đối của cộng đồng và các vấn đề về môi trường.

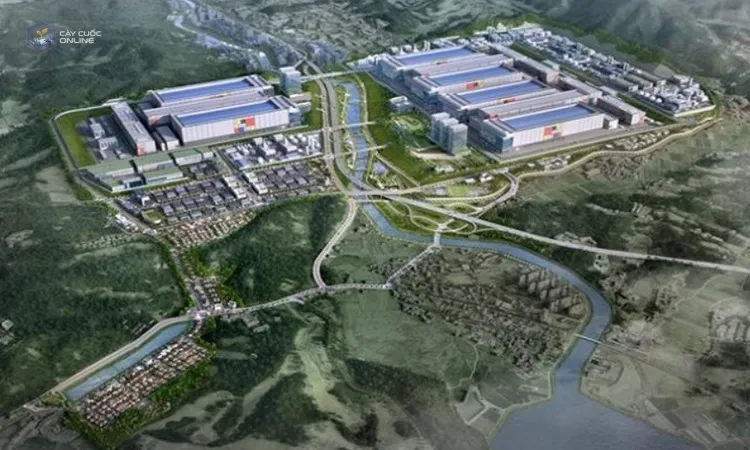

Khu phức hợp công nghiệp bán dẫn quốc gia Yongin nhìn từ trên cao. Ảnh: Bộ Đất đai, Cơ sở hạ tầng và Giao thông Hàn Quốc
Khu phức hợp công nghiệp bán dẫn quốc gia Yongin nhìn từ trên cao. Ảnh: Bộ Đất đai, Cơ sở hạ tầng và Giao thông Hàn Quốc

Điều này đặc biệt đáng lo ngại khi KEPCO cần hoàn thành một mạng lưới rộng lớn và phức tạp trong một khung thời gian tương đối eo hẹp, đặc biệt là xem xét các thách thức về địa hình và sự đồng thuận xã hội.

Ảnh Hưởng Tổng Thể Đến Vị Thế Dẫn Đầu Ngành

Những chậm trễ trong việc cung cấp cơ sở hạ tầng điện và nước không chỉ là rào cản kỹ thuật đơn thuần mà còn là mối đe dọa chiến lược đối với tham vọng của Hàn Quốc. Nếu không giải quyết được vấn đề này một cách nhanh chóng và hiệu quả, toàn bộ siêu dự án có nguy cơ bị đình trệ, ảnh hưởng trực tiếp đến năng lực cạnh tranh của quốc gia trên trường quốc tế.

Nguy Cơ Đe Dọa Hoạt Động Nhà Máy và Trung Tâm Dữ Liệu

Các dự án xây dựng cơ sở hạ tầng điện nước chậm trễ có thể đe dọa trực tiếp hoạt động của các nhà máy chip nhớ và trung tâm dữ liệu, làm chậm tiến độ sản xuất và triển khai các công nghệ AI mới. Điều này không chỉ gây lãng phí nguồn vốn đầu tư khổng lồ mà còn làm mất đi cơ hội vàng trong bối cảnh các đối thủ cạnh tranh toàn cầu đang tăng tốc. Mỗi ngày chậm trễ đều đồng nghĩa với việc mất đi thị phần và lợi thế công nghệ, ảnh hưởng đến khả năng cung ứng chip cho thị trường toàn cầu và khả năng phát triển các ứng dụng AI đột phá.

Hậu Quả Kinh Tế và Chiến Lược Dài Hạn

Nếu không có nguồn cung điện và nước ổn định, các nhà máy chip sẽ không thể vận hành, và các trung tâm dữ liệu AI không thể duy trì hoạt động. Điều này sẽ dẫn đến những tổn thất kinh tế nghiêm trọng, bao gồm chi phí đầu tư ban đầu không được khai thác hiệu quả, mất đi doanh thu tiềm năng, và suy giảm niềm tin của các nhà đầu tư. Quan trọng hơn, nó sẽ làm suy yếu vị thế dẫn đầu của Hàn Quốc trong ngành AI và bán dẫn, mở đường cho các quốc gia khác vượt lên. Việc hoạch định lại kế hoạch cung cấp điện và nước trên toàn quốc là yêu cầu bắt buộc và cấp thiết để đảm bảo sự thành công của siêu dự án và duy trì lợi thế chiến lược cho Hàn Quốc trong dài hạn.
